重庆市长寿区水利局关于长寿区桃花河2号桥周边慢行系统 贯通工程洪水影响评价报告的批复
重庆长寿开发投资(集团)有限公司:
你司关于长寿区桃花河2号桥周边慢行系统贯通工程洪水影响评价报告审批申请已收悉,我局组织专家对《长寿区桃花河2号桥周边慢行系统贯通工程洪水影响评价报告(送审稿)》进行了审查。根据河道管理有关法律法规和专家评审意见,现批复如下:
一、同意长寿区桃花河2号桥周边慢行系统贯通工程洪水影响评价报告的结论
(一)评价河段防洪标准为50年一遇,护岸工程防洪标准为20年一遇,景观步道为可水淹没的建筑物。
(二)工程涉及河流为桃花溪,工程总长为552m,涉河长度为527m,占用河道最大行洪面积18.2㎡。
本工程包括2号桥西岸桥底沿河修建3m宽步道长约144m;巴比伦铁桥附近修建3米宽步道约107m;2号桥a段(桥东岸桥底)沿线新修步道约126m,b段新修步道约60m,c段新修步道约115m。
涉河建筑物控制坐标
|
编号 |
X(m) |
Y(m) | |
|
上段 |
上右1 |
3305226.922 |
412302.625 |
|
上右2 |
3305211.039 |
412294.174 | |
|
上右3 |
3305206.466 |
412294.229 | |
|
上右4 |
3305201.348 |
412292.445 | |
|
上右5 |
3305193.242 |
412284.635 | |
|
上右6 |
3305190.060 |
412283.903 | |
|
上右7 |
3305171.630 |
412269.640 | |
|
上右8 |
3305167.063 |
412266.163 | |
|
上右9 |
3305160.471 |
412261.721 | |
|
上右10 |
3305141.803 |
412263.926 | |
|
下段 |
下右1 |
3304842.503 |
412479.211 |
|
下右2 |
3304827.017 |
412506.499 | |
|
下右3 |
3304823.618 |
412510.468 | |
|
下右4 |
3304793.023 |
412525.117 | |
|
下右5 |
3304732.166 |
412536.062 | |
|
下右6 |
3304727.779 |
412533.573 | |
|
下左a1 |
3304900.614 |
412530.977 | |
|
下左a2 |
3304842.418 |
412548.467 | |
|
下左a3 |
3304817.219 |
412559.790 | |
|
下左a4 |
3304786.604 |
412582.133 | |
|
下左b1 |
3304806.114 |
412576.431 | |
|
下左b2 |
3304793.835 |
412583.483 | |
|
下左b3 |
3304791.432 |
412584.402 | |
|
下左c1 |
3304587.024 |
413893.812 | |
|
下左c2 |
3304583.827 |
413892.875 | |
|
下左c3 |
3304541.185 |
413894.345 | |
|
下左c4 |
3304498.988 |
413895.376 | |
|
下左c5 |
3304472.481 |
413896.011 | |
注:坐标系为2000国家大地坐标系
二、有关要求
(一)你司应严格按照批复的内容和要求实施,自觉接受我局的监督管理。
(二)你司应充分重视河道保护工作,严禁向河道内倾倒弃土弃渣,并及时清除河道管理范围内的施工临时设施,保障河道行洪通畅。
(三)工程开工前,项目业主应将施工安排报送我局备案。我局将对涉河建设项目在施工过程中和竣工后的界线坐标、规模尺寸、高程、边坡等实施情况进行全面复核。
(四)加强施工期的管理,督促施工单位编制工程度汛方案及措施,并报项目业主及主管部门备案。
(五)工程施工完毕,业主及时向区水利局报送涉河工程竣工资料,竣工验收时,应邀请我局参加。
(六)本批复有效期为三年,自签发之日起计算。期满后,若该工程未开工建设,本批复自行失效;若需延续有效期,应在有效期届满三十日前提出延续申请。工程建设过程中涉河建设方案有较大变更的,也应按规定重新办理审批手续。

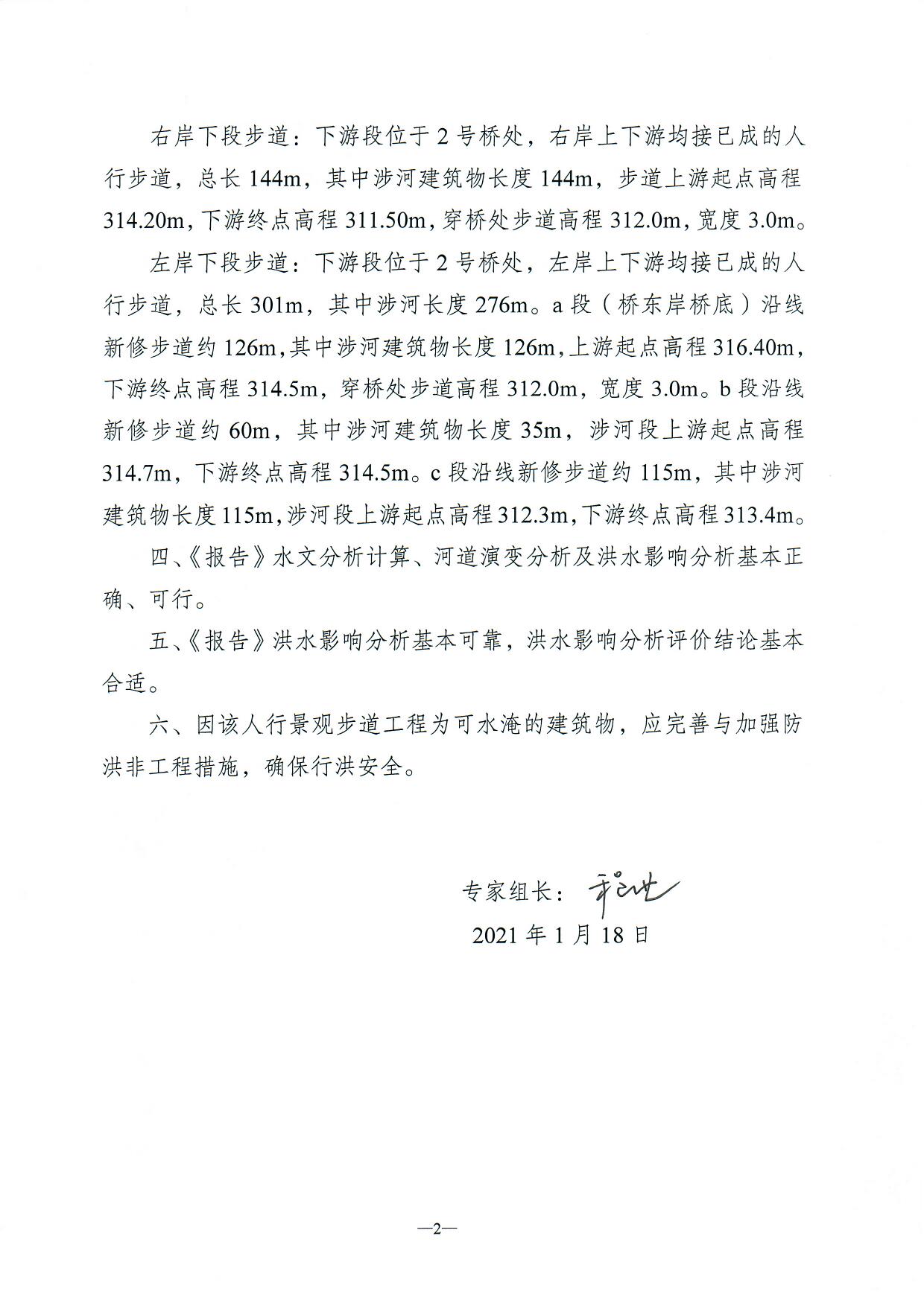

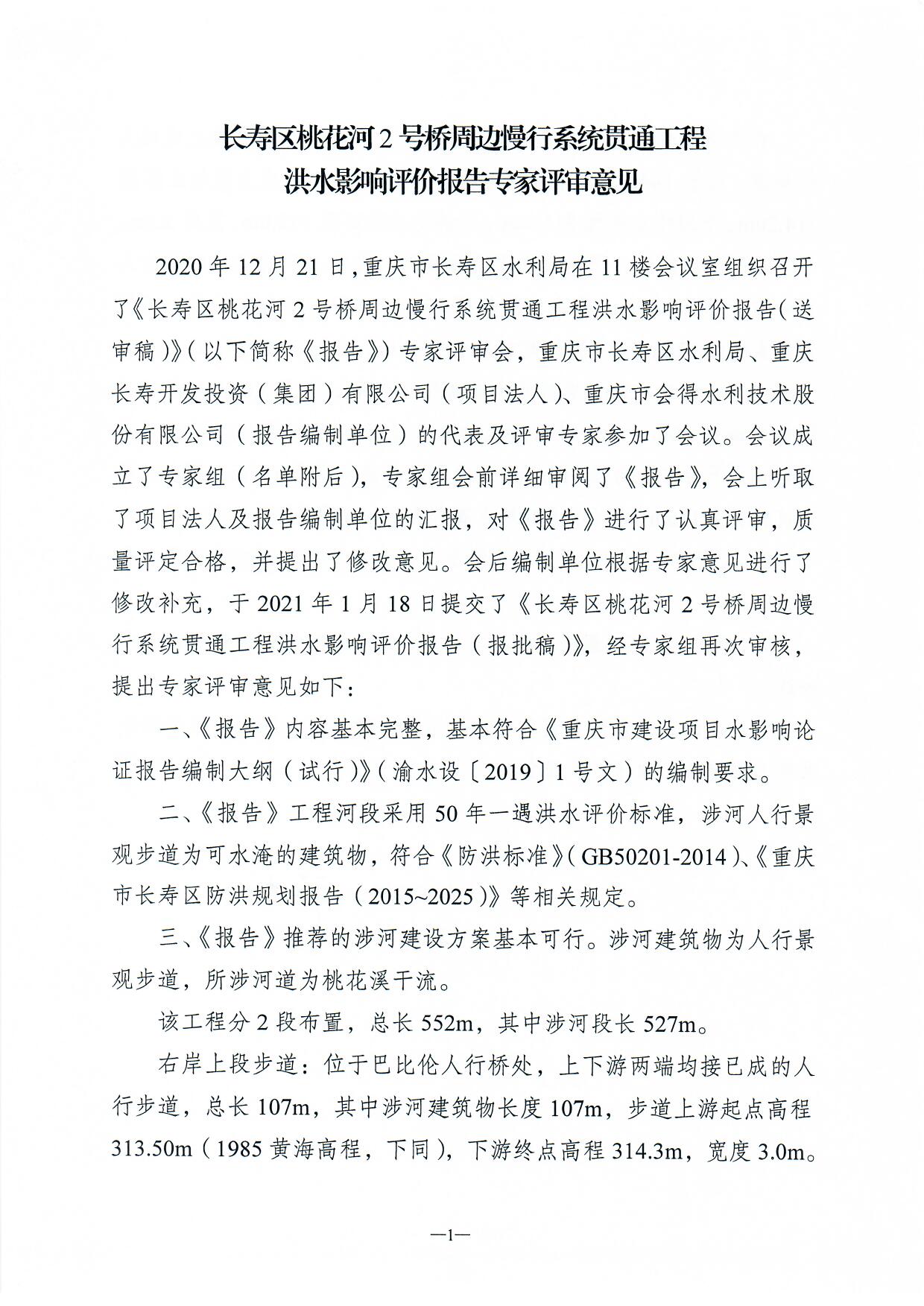

附件:长寿区桃花河2号桥周边慢行系统贯通工程洪水影响
评价报告专家评审意见
重庆市长寿区水利局
2021年2月2日
